3月21日13时30分,新繁站打开出站阀门向下游成都燃气供气,标志着新天线新场首站-三邑站-新繁站投产成功进入试运行阶段。
为顺利投产,我们时刻准备着

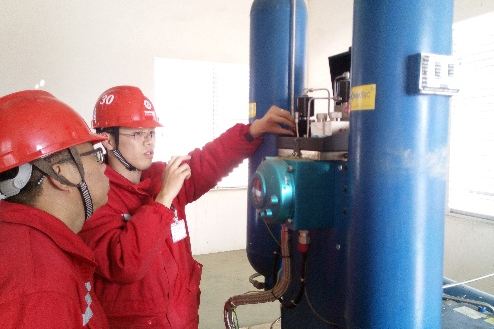

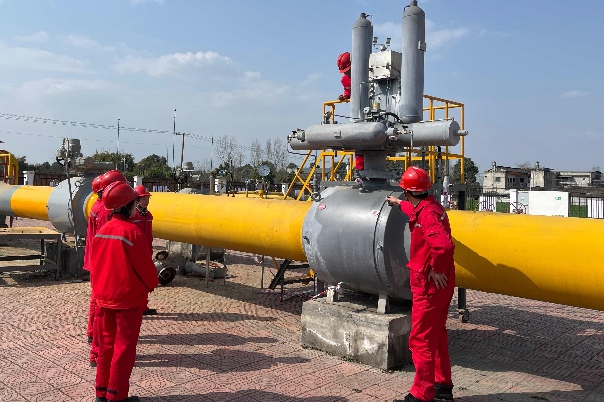

四川省天然气管道投资有限责任公司新天线新场首站-三邑站-新繁站输气管道62.66公里,沿途设置3座站场、2座阀室。自2022年11月9日新天线项目接手以来,完成了员工培训、设备维护保养、仪器仪表安装、应急演练、投产方案学习等工作。在筹备的4个月时间里,新天线项目全体员工始终奋战在各自的岗位上,时刻准备投产试运行。

实战应急演练

投产方案学习
为顺利投产,我们反复确认着

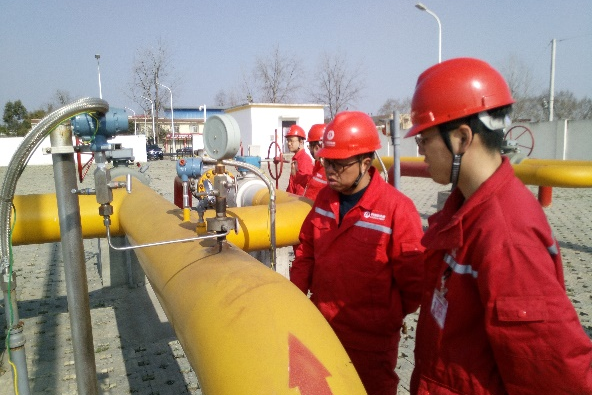

3月14日公司生产运行部、安全环保部、HSE督查办公室对即将投产的新天线新场首站、三邑站、新繁站以及沿线阀室工艺流程及设备设施进行再次检查确认,与此同时公司各部门组织投产相关人员在新场首站召开了投产动员会,会上根据投产试运行方案对投产相关人员再次进行详细地安排部署,确保投产试运行指挥高效、组织有序、安全平稳。
为顺利投产,我们日夜坚守着

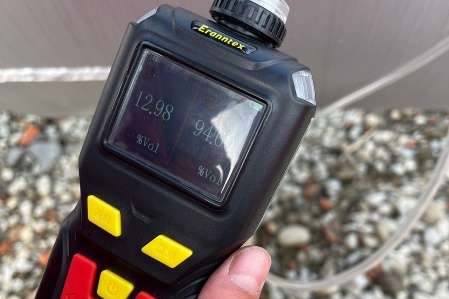

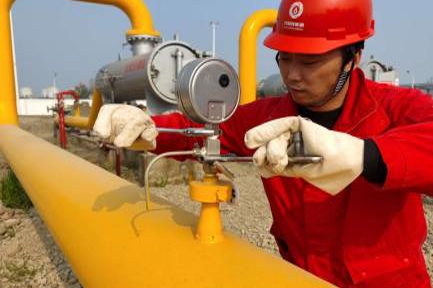

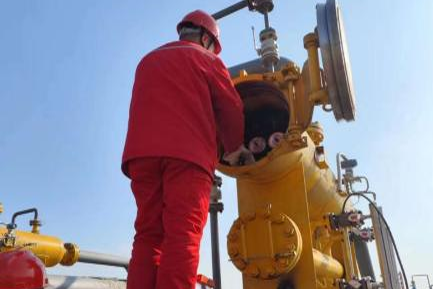

3月15日下午15时16分,开启新场首站进出站阀门,将新场集输总站的天然气顺利导入新场首站开始进行天然气置换氮气,通过控制天然气流速确保置换工作安全、高效。在成功导入天然气后,陆续开始对新天线沿线站场、阀室开展天然气含量检测,21时21分石亭江阀室天然气含量检测合格,3月16日0时30分西高阀室天然气含量检测合格,5时45分三邑站天然气含量检测合格,18时50分随着新繁站最后一次天然气含量检测合格,标志着新天线新场首站-三邑站-新繁站天然气置换氮气工作完成。本次天然气置换氮气历时27小时30分钟,充入天然气8.64万方。在天然气置换氮气工作完成后立即开展管道升压,升压期间各站场持续对流程设备开展验漏工作,3月20日8时新天线新场首站-三邑站-新繁站压力稳定在1MPa,升压工作顺利结束。

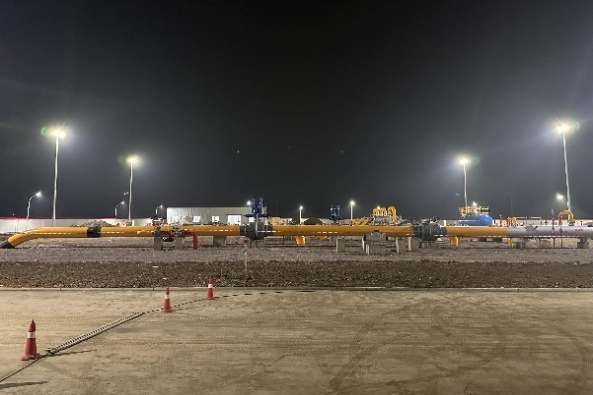

夜幕下员工坚守三邑站

置换完成新繁站放空点火
新天线的顺利投产离不开每一位员工的辛勤付出,借助本次投产的机会不仅检验了员工的操作技能水平,同时也为公司在大管径输气管道的投产工作积累了经验,为后续新天线输气管道平稳运行奠定了基础。
