6月11日,管道项目管理二部在中江县开展的中龙线长输管道(中江首站-福兴站)管段清管作业圆满收官。此次作业由四川省燃气集团有限公司成都分公司主导,中国石油化工股份有限公司西南油气分公司采气三厂、油气销售中心调度配合,吉瑞祥能源管道项目管理二部现场操作执行,旨在确保管道安全稳定运行,提升天然气输送效率,保障中江气田沿线地区能源供应。
清管作业作为天然气长输管道运行维护的关键环节,能够有效清除管道内的杂质、积液和污垢,降低管道腐蚀风险,提高输送能力。本次作业涉及的管道段长度25公里,是连接中江气田与成都的重要能源通道,对保障地区能源需求起着举足轻重的作用。
【作业准备·前期谋划】

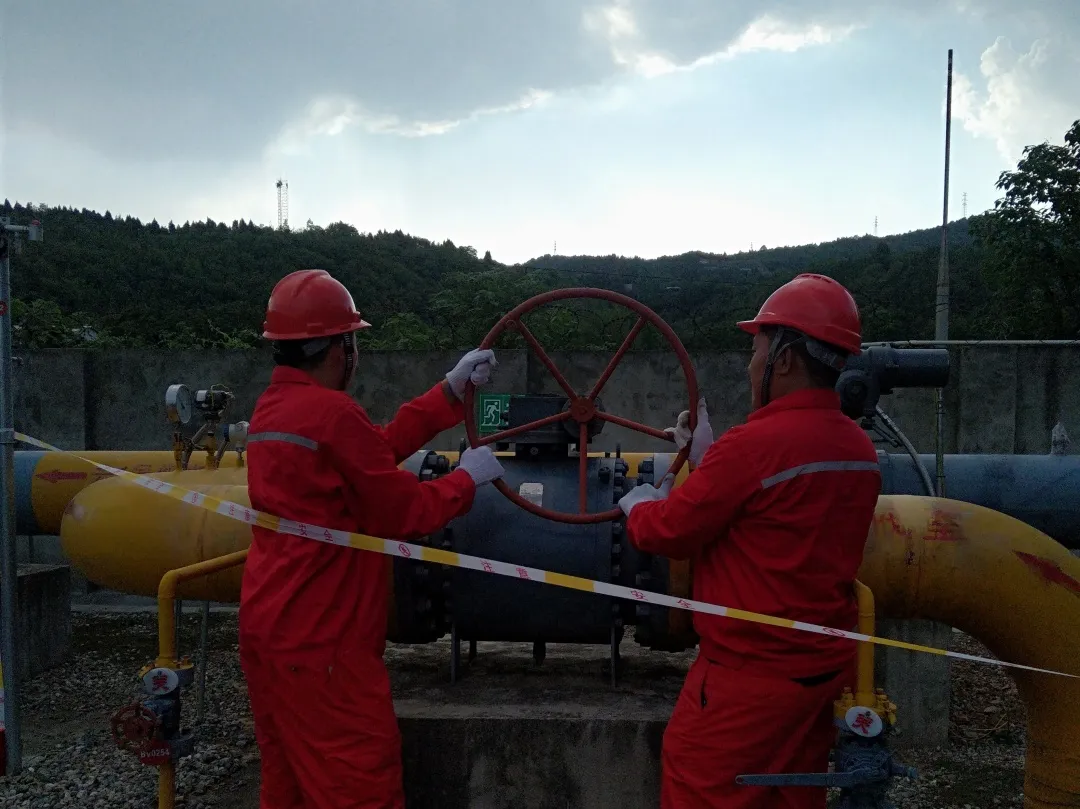

为确保清管作业顺利实施,管道项目管理二部提前制定了详细且科学的作业方案,方案涵盖清管器选型、收发球流程、压力监测、应急处置等关键内容,并组织清管参与人员进行了技术交底和模拟演练,确保每个人都熟悉作业流程和安全注意事项。同时,我们还与采气三厂、油气销售中心等相关单位密切沟通协调,提前做好各项准备工作,为清管作业的顺利进行奠定了坚实基础。
【作业过程·精准监测】

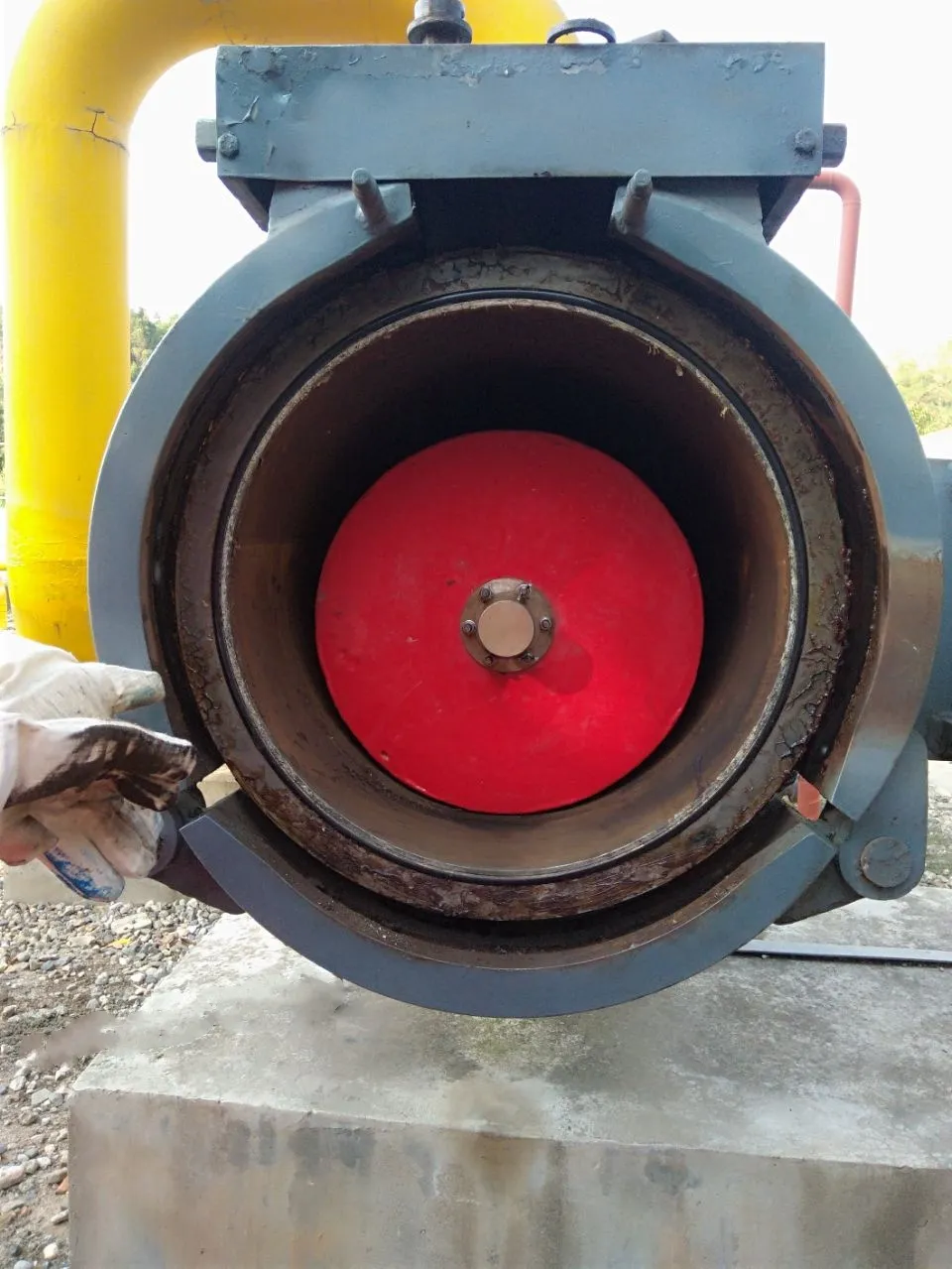

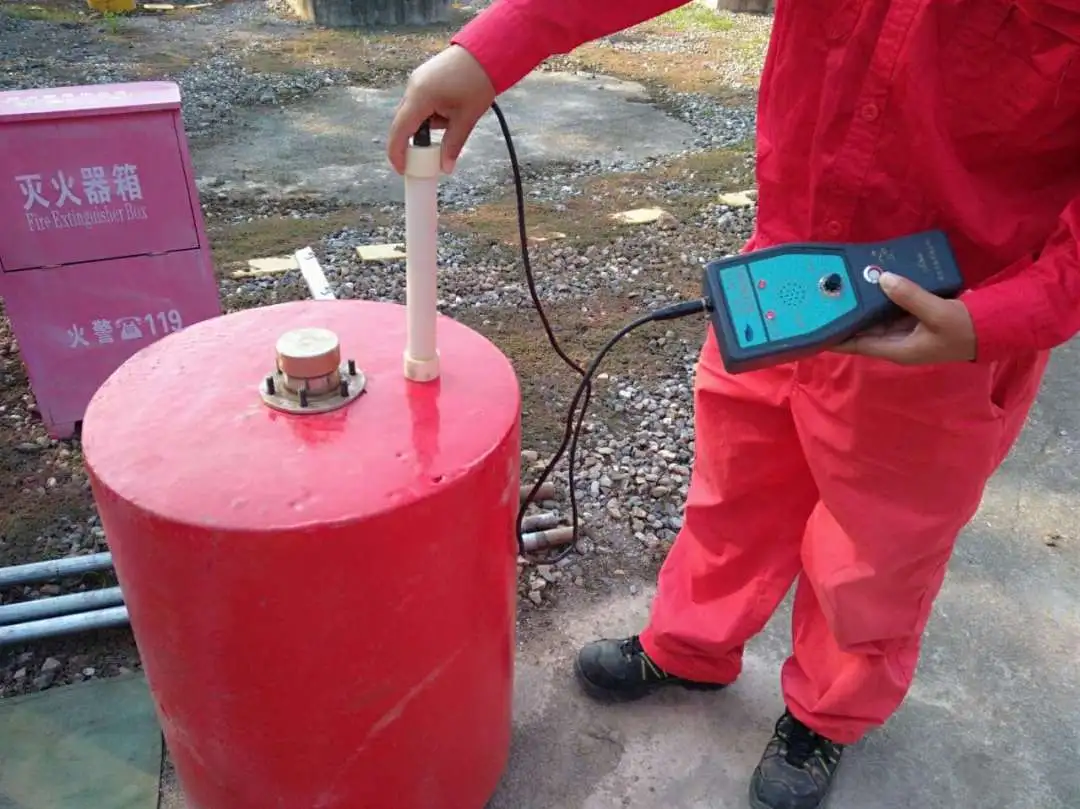

在作业过程中,我们采用了先进的聚胺脂发泡材质“PIG弹形清管器”,该清管器配备了高精度的传感器,能够实时监测管道内部清管器定位。在沿线设置了3处监测点,利用专业的监测设备对清管器的运行速度、位置和压力变化进行全程跟踪监测。一旦发现异常情况,立即启动应急预案,确保作业安全可控。

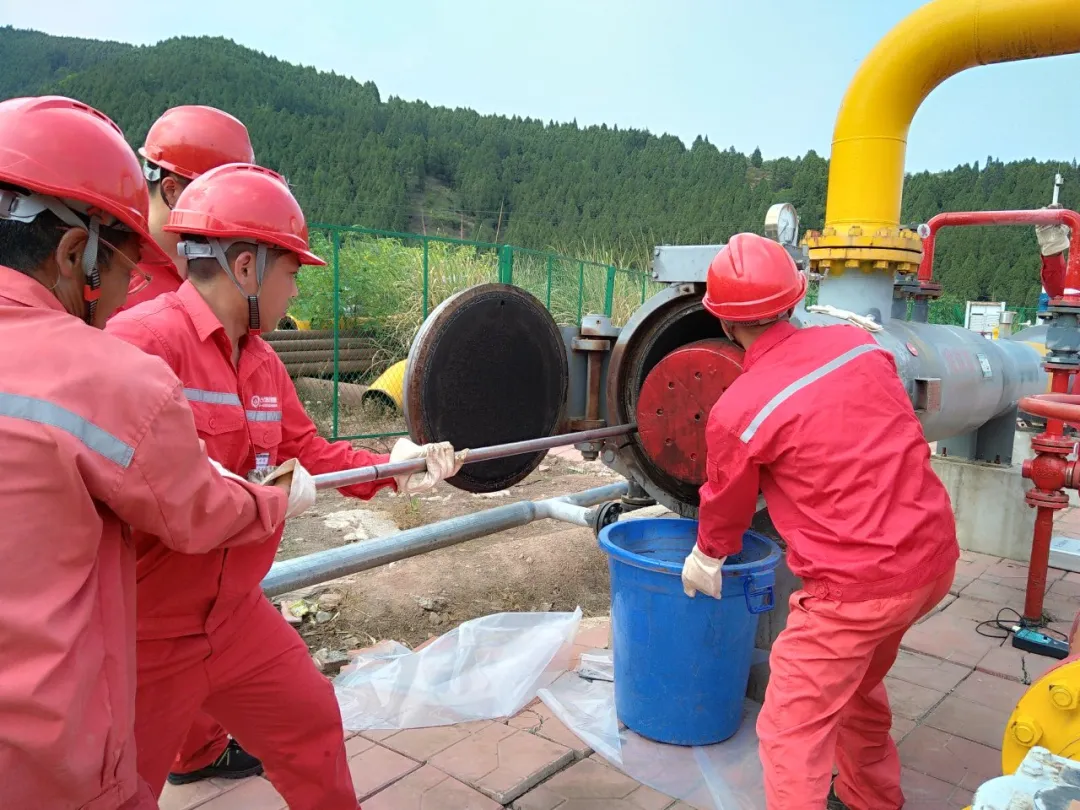

装入清管器
【作业成果·现场快报】
中龙线(中江-福兴)第12次清管快报:本次清管方式为生产清管,采用聚胺脂“PIG弹形清管器”,清管器于6月11日9:32由中江首站发出,10:30过1号阀室,11:22过2号阀室,11:55过3号阀室,12:46福兴开始收水,16:01清管器到达福兴收球筒,16:10取出清管器,收水收球结束。本次清管共用时,6小时38分,清除积液45.5方。

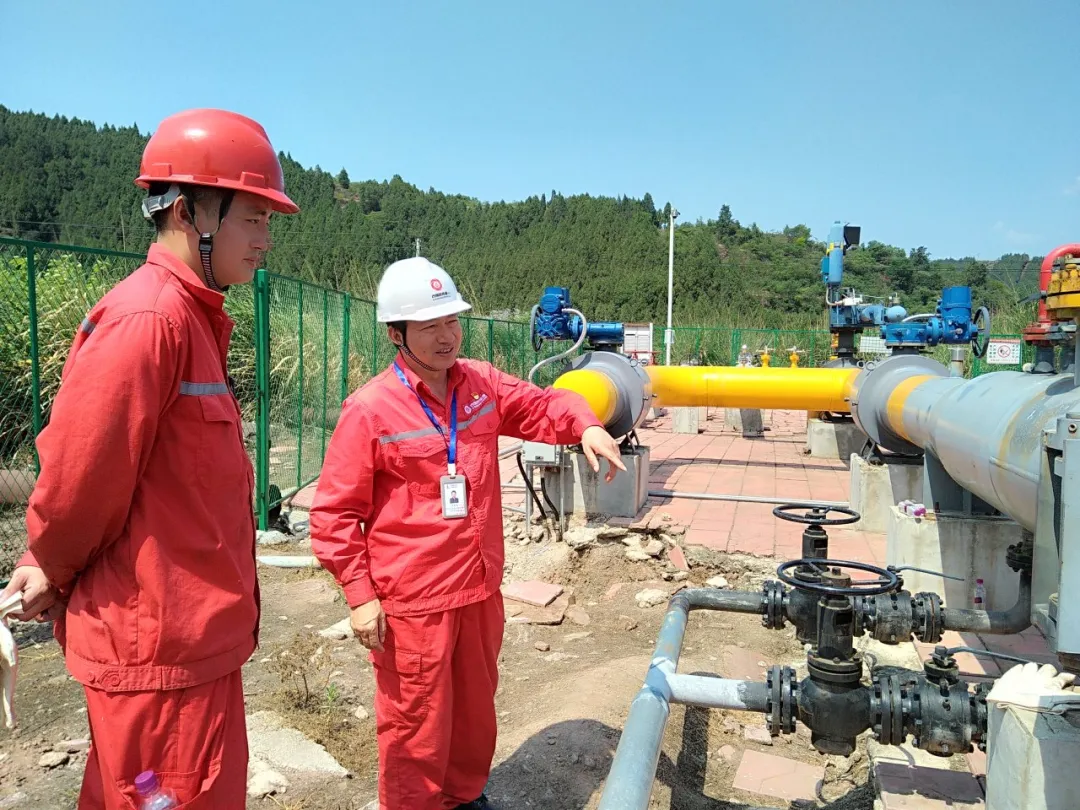

取出清管器

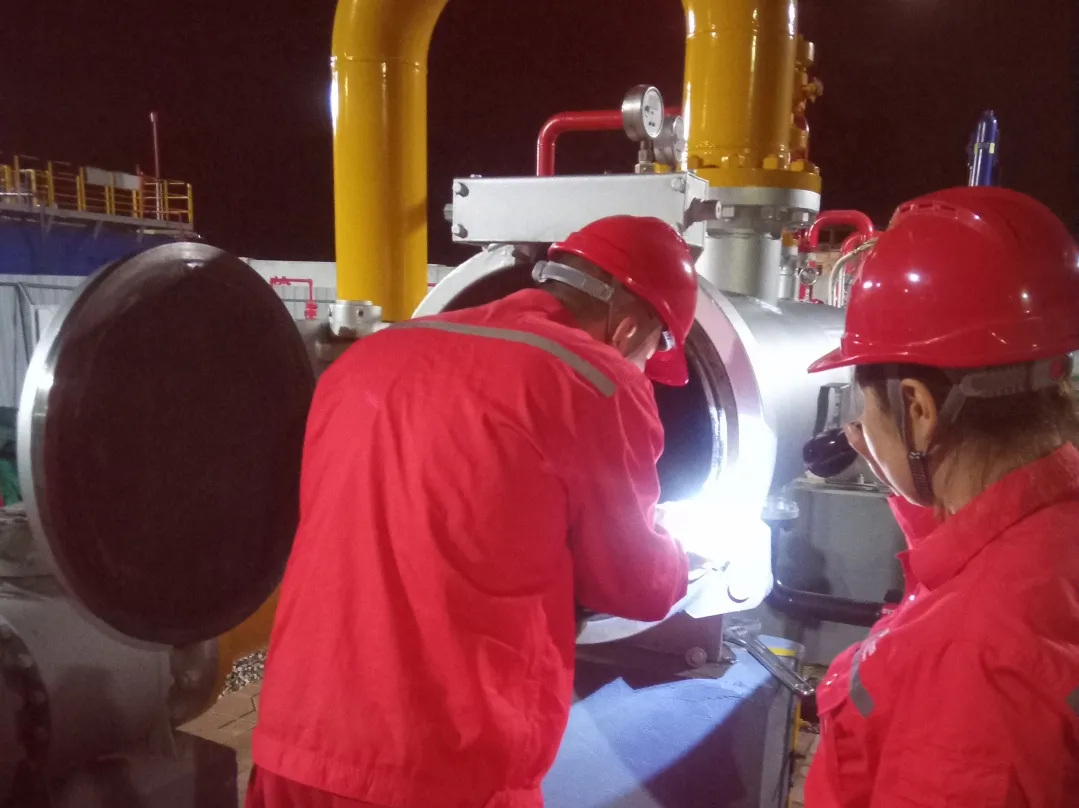

本次清管作业,公司党委副书记、纪委书记、常务副总经理陈建昌和党委委员、财务负责人毛俊在福兴站进行现场指导,重点督导收球环节,检查收水收球的规范性以及现场安全生产管理的合规性,以保障作业安全。
炎炎烈日下,领导们心系一线员工,特意为现场员工送上了清凉饮料,表达了对员工们的深切关怀和肯定,让参加此次清管的员工士气高涨。最终,管道项目管理二部13名员工在37°高温下历时8小时,圆满完成中江首站到福兴的清管作业,清除积液45.5方。清管的过程中也收集到了多个维度的数据,并进行了深入分析,为管道的后续维护和管理提供了宝贵的参考依据。
此次清管,管道内的杂质和积液被有效清除,清管后管道的压差明显降低,输送能力提高,为后续天然气的安全稳定输送提供了有力保障。项目管理部将以此为契机,不断提升技术水平和管理能力,确保管道安全、高效、稳定运行,为公司的发展保驾护航。
